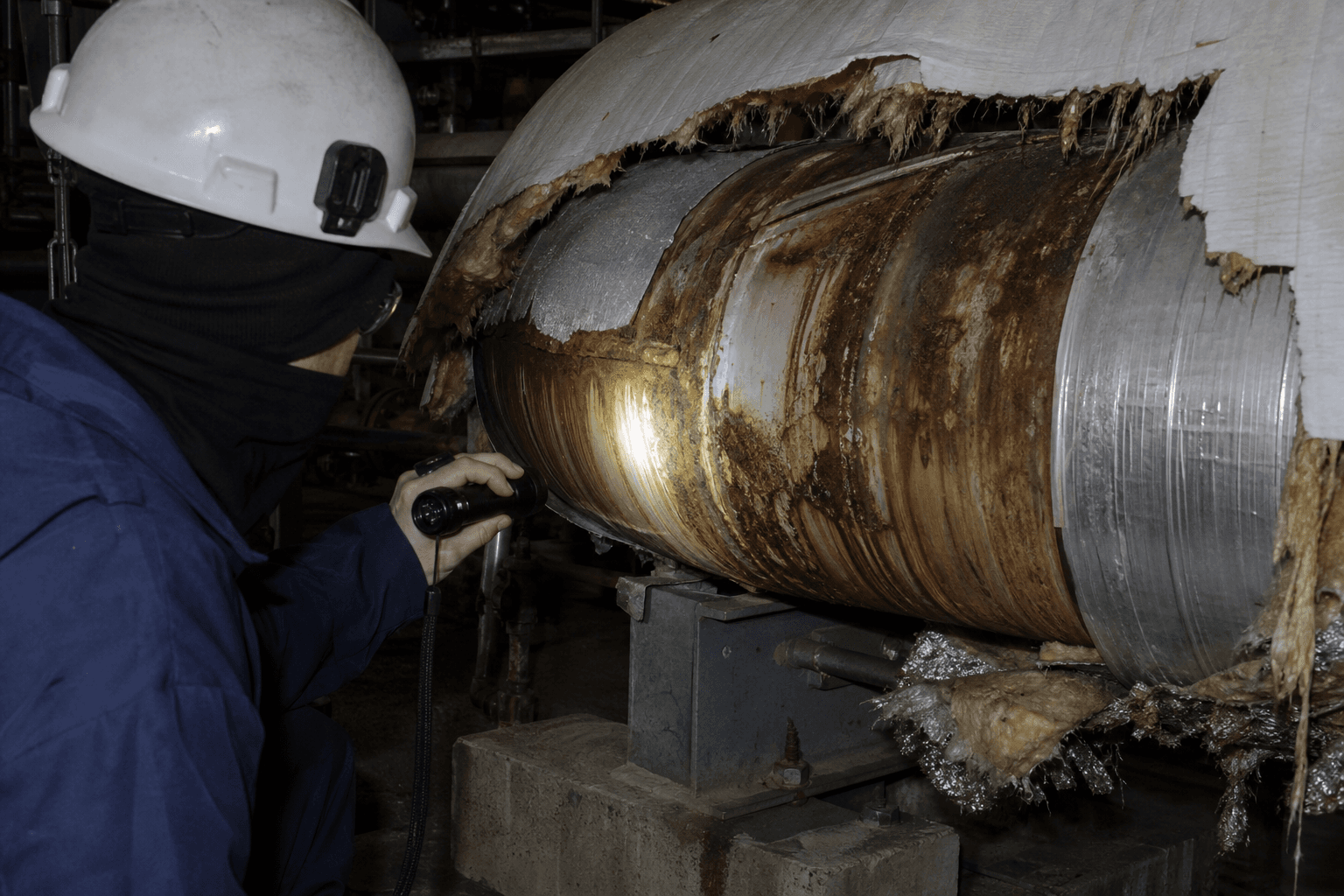

CUI sıcaklık bandında çalışan karbon çelik boru—yalıtım altında suyun sıvı durabildiği ve donma-çözülme veya buhar çevrimlerinin o suyu hareket ettirdiği yer—cidar kaybetmek için gösterişli bir kaplama arızasına ihtiyaç duymaz. Kaplamada bir yırtık, mesnette başarısız bir conta veya hiç kurumayan bir ölü hat yeter. Yalıtım işini yapar: pası gizler. Sağlam kaplamanın dış görsel muayenesi çeliğin muayenesi değildir.
CUI'yi boya işi sanan tesisler çok geç soyar. Bütünlük programı sananlar devreleri sıralar, doğru pencereleri açar ve her şeyi soymak imkânsızsa kaplama üzerinden NDE kullanır.
Su gerçekte nereden girer
Kaplama bir hava ceketidir, basınç sınırı değildir. Dikişler, çıkan nozullar, boru mesnetleri ve flanşlardaki sonlandırma noktaları olağan girişlerdir. Yatay hatlar göllenir. Düşey hatlar hiç detaylandırılmamış bir bota boşalır. Kaçan buhar izlemesi, çeliğe yöneltilmiş özel bir su enjeksiyon sistemidir.
Sıcaklık penceresi genel "yalıtımlı boru" etiketinden daha önemlidir. Çiğ noktasından geçen devreler—kesintili buhar, batch ısınma, mevsimsel bekleme—sıcak ve kuru veya soğuk ve kuru kalan bir hattan daha kötüdür. Paslanmaz, klorürler yoğunlaşırsa yalıtım altında çatlayabilir; karbon çelik incelir. Bu mekanizmaları tek bir muayene prosedüründe karıştırmak yanlış NDE ve yanlış kalan ömür hesabı üretir.

Bıçaktan önce sıralama
"Yalıtımlı metrajın %10'unu soy" ile başlayan bir CUI programı yöntem değil bütçedir. Sıralama proses sıcaklığı, çevrim, kaplama yaşı, ceket durumu ve kaçak sonucunu kullanır. Ölü hatlar, alçak noktalar ve mesnet konumları, iyi sızdırmaz sürekli sıcak bir header'ın orta açıklığından daha yüksek öncelik alır.

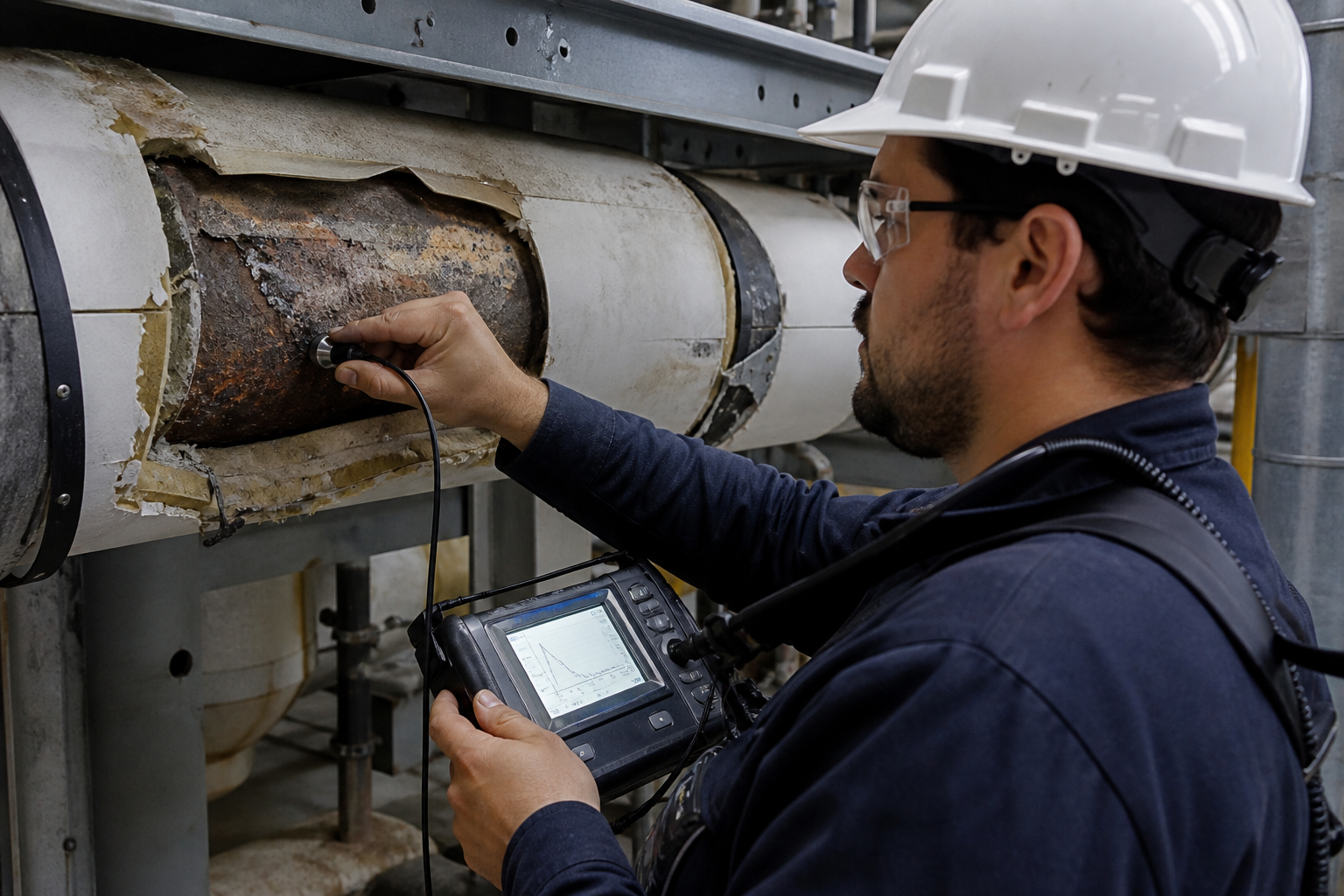

Sıralandıktan sonra muayene bir karışımdır: hava sızdırmaz spec'e geri kapatılabilen tasarlanmış soyma yerleri ve bu turnaround'da soyulamayan hatlarda tarama NDE—pulsed eddy current, guided wave, profil radyografi. Tarama bir kalan ömür belgesi değildir. Bir sonraki soyma penceresini platformun yanındaki elverişli 20 metreye değil doğru 20 metreye koymanın yoludur.
Yeniden kapatma muayenenin parçasıdır
Bant, yanlış ceket veya eksik sonlandırma contasıyla kapatılan her açık pencere yeni bir CUI sahasıdır. Muayene iş paketi kaplama restorasyon detaylarını, sızdırmazlık malzemesi tipini ve kapatılmış pencerenin fotoğrafını içermelidir. Restorasyon pakette yoksa muayene bir sonraki arızayı yaratmıştır.
Yalıtım altı kaplama, son boyacının artığı değil bir spesifikasyondur. Çelik çukurlaşmışsa ve pasın üzerine yalnızca yeni mineral yün sarıyorsanız korozyon hücresini yalıtıyorsunuzdur.
Bütünlük dosyasının tutması gereken
Konum, sıcaklık geçmişi, muayene yöntemi, cidar ölçümleri ve restorasyon kalitesi. Kalınlık olmadan "tamamlanan CUI soymaları" tablosu müteahhitler için ilerleme metriğidir, devrenin hizmete uygun olduğu argümanı değil.
CUI yavaştır, ta ki olmasın. Bununla yaşayan tesisler en çok yalıtıma sahip olanlar değildir. Ceketin altında suyun zaten olduğunu varsayan ve muayeneyi kaplamayı değil çeliği bulacak şekilde tasarlayanlardır.
